明阳新校区项目建设工程施工进度图片报道

来源:   作者: 图文/新校区建设办 邓坚雄   时间: 2015-06-18 11:43   点击数:
责任编辑: 赵梽兵 内容审核:

之一、教学实训综合大楼项目

1.  2015年6月9日,进行2层楼面模板、钢筋、空心楼板内模(采用BDF薄壁管状的内模)的安装和浇筑混泥土施工。

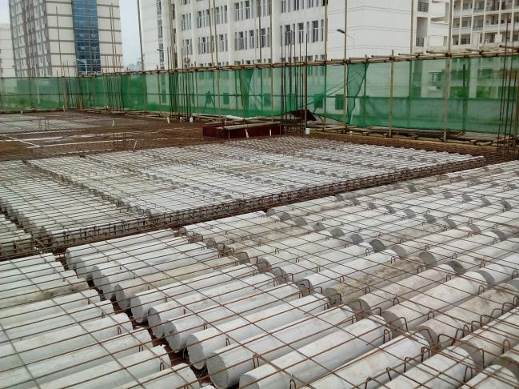

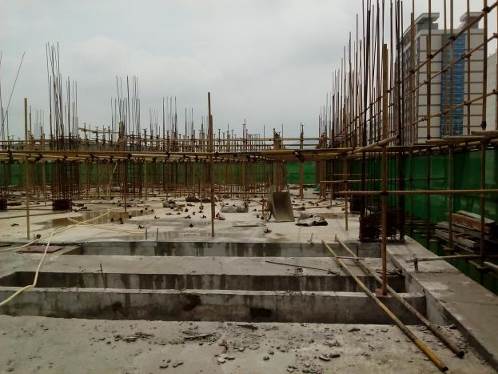

图1.1  本工程采用的现浇空心楼板技术是国家住建部和经过自治区住建厅重点推广的10大新技术之一。图为空心楼板内模(采用BDF薄壁管状的内模)。

图1.2  安装好的空心楼板内模(采用BDF薄壁管状的内模)。

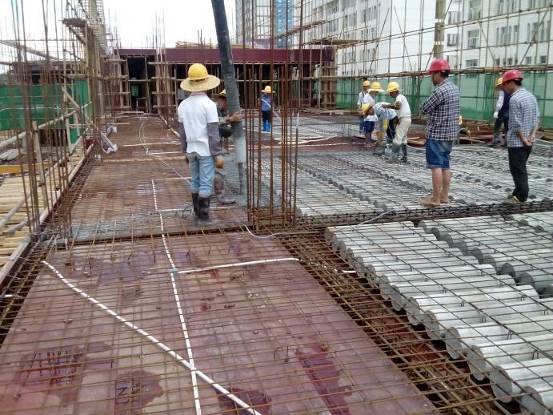

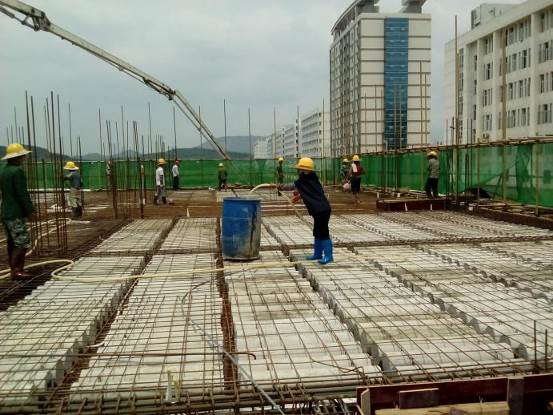

图1.3  教学实训综合大楼项目工程二层楼面浇筑混泥土施工现场。

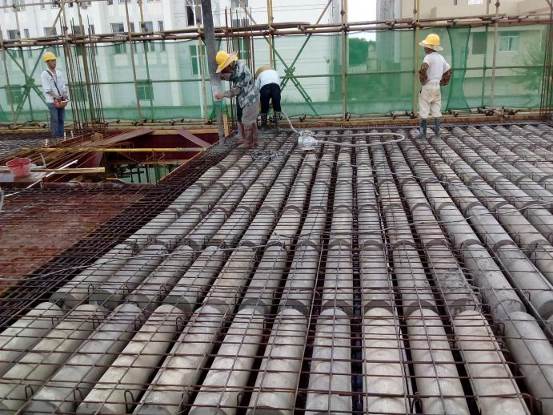

图1.4  浇筑混泥土施工中。

图1.5  浇筑混泥土施工中。

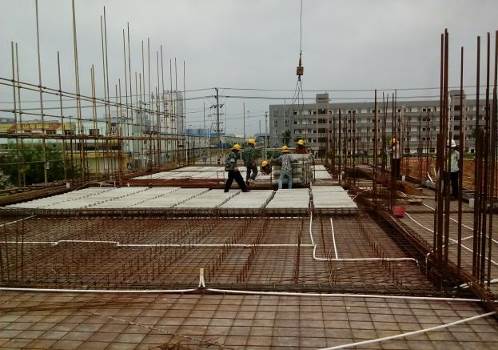

  1. 2015年6月12日,教学实训综合大楼项目工程二层楼面(1-8轴)进行空心楼板内模(采用BDF薄壁管状的内模)的安装,同时进行三层楼面(9-23轴)的支架网管安装。

图2.1  安装BDF薄壁管状内模。

图2.2  已安装好的BDF薄壁管状内模。

图2.3  安装三层楼面(9-23轴)的支架网管。

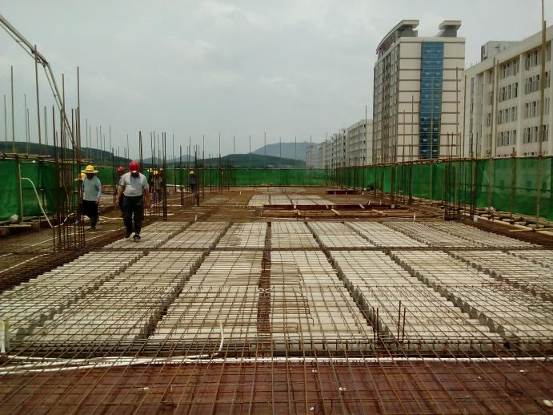

  1. 2015年6月15日,教学实训综合大楼项目工程三层楼面(9-23轴)的模板和柱头钢筋安装工作基本完成。

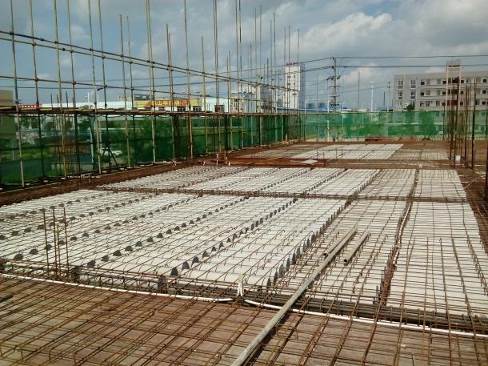

图3.1  三层楼面(9-23轴)的模板安装施工现场。

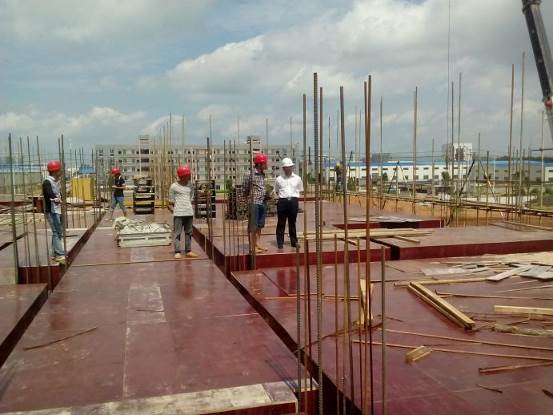

图3.2   校务委员张雷正在工地督促检查工作。

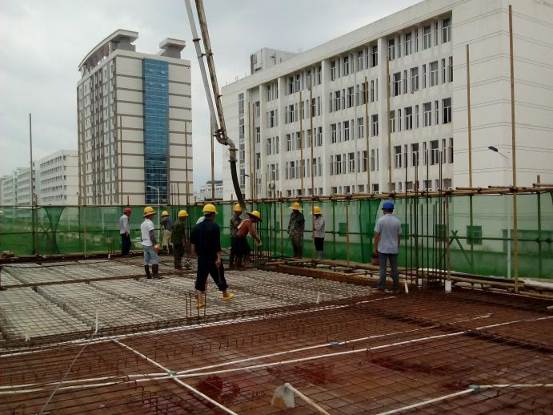

  1. 2015年6月16日,进行教学实训综合大楼项目工程二层楼面(1-8轴)和三层柱头(9-23轴)浇筑混泥土施工。

图4.1   施工现场一角。

图4.2  施工现场。

图4.3  浇筑进行时。

图4.4  浇筑中。。。 。。。

图4.5  建筑工人,辛苦了!

之二、2#实训楼项目

2015年6月12日、15日、16日,明阳新校区2#实训楼项目地基处理(CFG桩)施工有条不紊地进行。

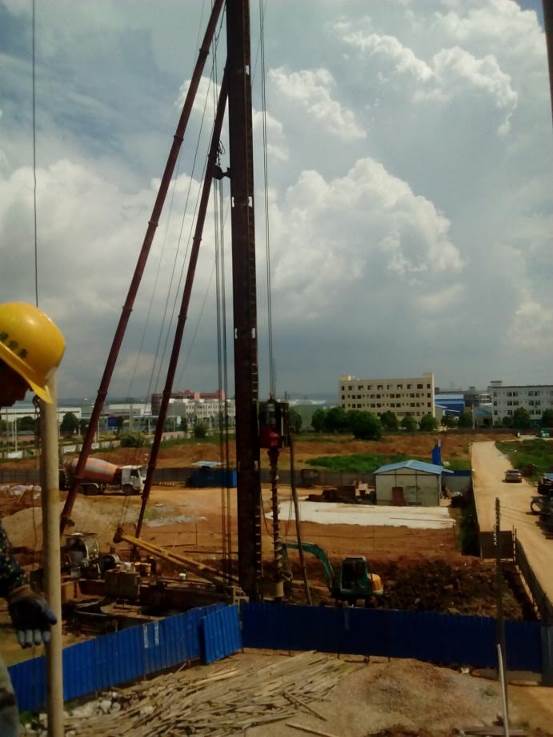

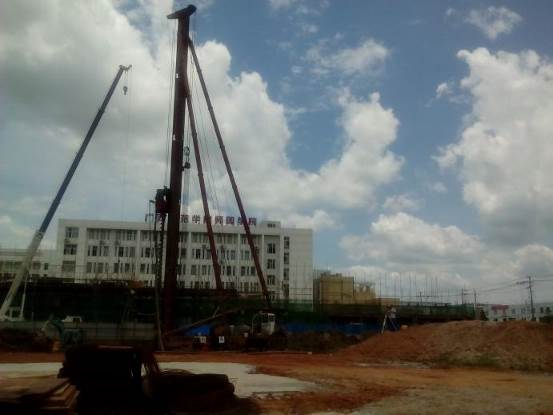

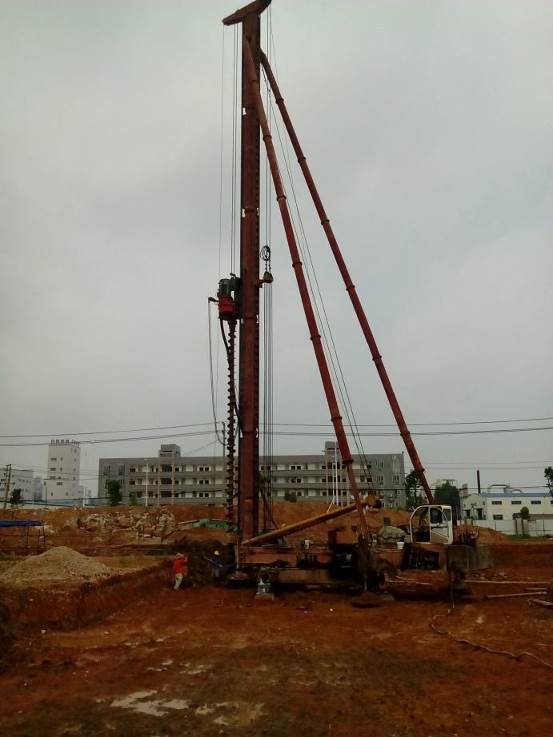

图1 . 6月12日旋挖机械正在作业中。

图2.   6月12日施工现场

图3. 6月15日施工现场。

图4.   6月15日,从1#实训楼地层楼面俯看2#实训楼地基处理施工现场。

图5. 6月16日,2#实训楼地基处理施工现场。

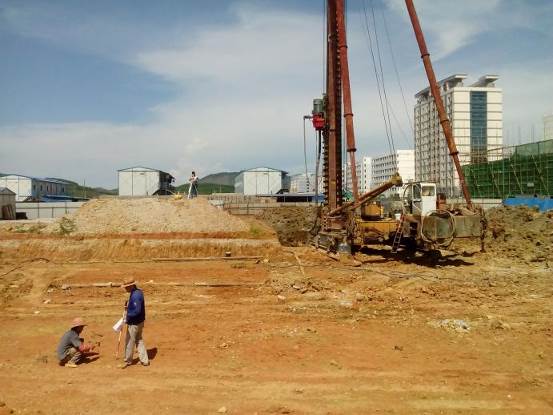

图6.  施工人员正在进行2#实训楼地基处理测量定点。

图7.   施工单位报告,至6月16日,地基处理的CFG桩已完成429根,占总数565根的75.9%。

​ ​
