明阳校区3#实训楼顺利封顶

来源:   作者: 文/图 明阳校区建设办公室 莫茜   时间: 2017-06-26 19:49   点击数:
责任编辑: 赵梽兵 内容审核:

新校区建设办讯  2017年6月19日,在参建各方的共同努力下,历经三个多月的施工建设,我校明阳新校区3#实训楼工程终于当天凌晨1点28分顺利封顶完成。

D:\Documents\Tencent Files\32291329\FileRecv\MobileFile\IMG_8391(20170620-094330).jpg

图一  顺利封顶的新校区3#实训楼全景图

D:\Documents\Tencent Files\32291329\FileRecv\MobileFile\IMG_8392(20170620-094339).jpg

图二  顺利封顶的新校区3#实训楼全景图

  项目施工过程回顾………

  我校明阳校区3#、4#实训楼及活动中心工程项目是我区职业教育产教融合工程2016年中央预算内投资项目(桂发改投资[2016]411号),项目概算总投资2500万元,获得2016年中央预算内投资2000万元。

  2016年6月上旬,向南宁市经济技术开发区申报项目工程施工图审查备案。因学校更名为“广西商贸高级技工学校”、补充绿色建筑设计内容、提高建筑抗震等级设计(由六度提高到七度)等原因,至2016年10月中旬,终于取得了有南宁经开区行政审批局“同意备案”意见的施工图审查备案表。

  2016年 10月24日,通过区供销合作联社报自治区财政厅进行项目工程招标预算评审。11月25日,区财厅批准项目工程施工招标控制价和工程量清单。

  2016年11月18日,专项工程施工招标公告在中国采购与招标网、中国政府采购网、广西壮族自治区政府采购网、广西招标投标监督网、南宁市公共资源招标网及广西招标网发布。2016年12月14日,在南宁市沙井大道56号华南城内的南宁市公共资源交易中心开标。2016年12月16-21日,中标候选单位网上公示。

  2016年12月底前,与中标单位-兴华建设有限责任公司签订合同,并马上安排人员和设备进场,进行场地清表和平整等开工前的准备工作。2017年元月10日,开始进行地基处理。

  2017年1月20日取得《建设工程规划许可证》。

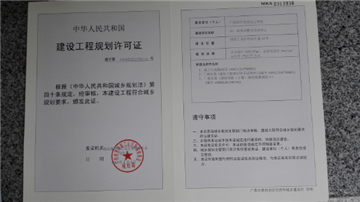

图三 《建设工程规划许可证》

IMG_20170110_135932

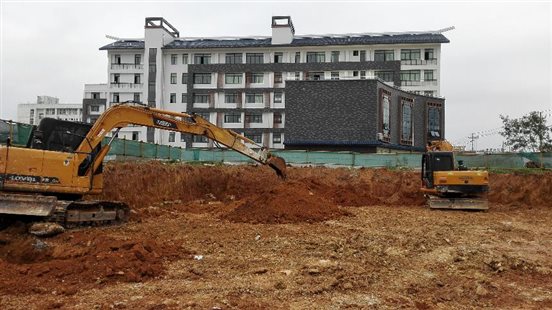

图四 2017年1月10日项目工程地基处理施工现场

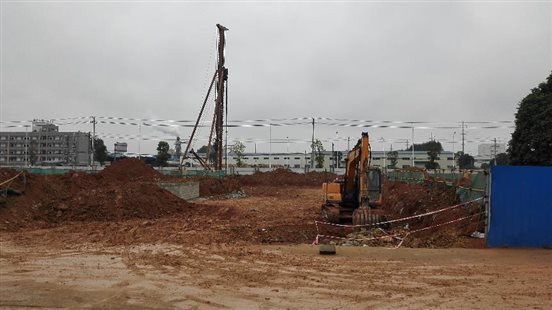

  2017年3月初完成项目工程地基处理约1200根CFG桩施工。需养护28天,才能进行桩质量检测工作。

图五  正在进行地基处理施工--打桩。

图六  2017年3月10日项目工程地基处理施工现场

  2017年3月9日取得《建设工程施工许可证》(开工证)。

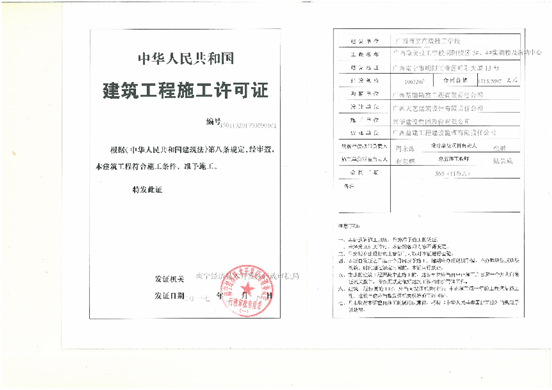

图七  《建设工程施工许可证》

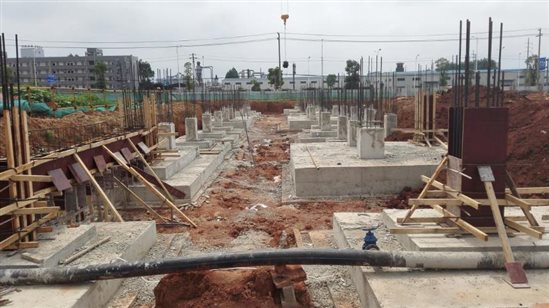

  2017年4月16日已完成项目地基处理1119根CFG桩及质量检测、基础承台施工;2017年4月19日南宁经开区建设局质检部门组织参建五方对基础质量进行验收。

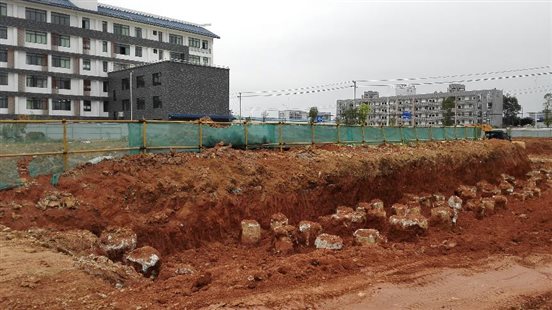

图八  地基处理施工

IMG_20170418_143948

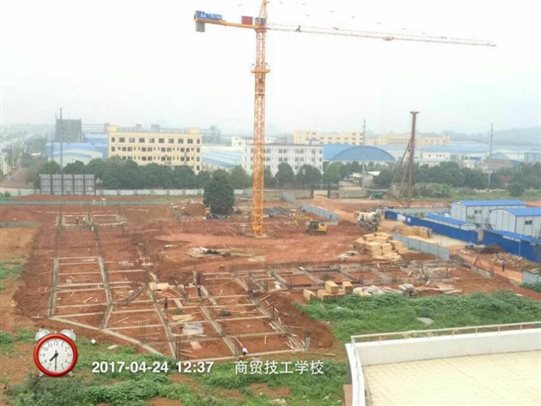

图九  基础平台施工

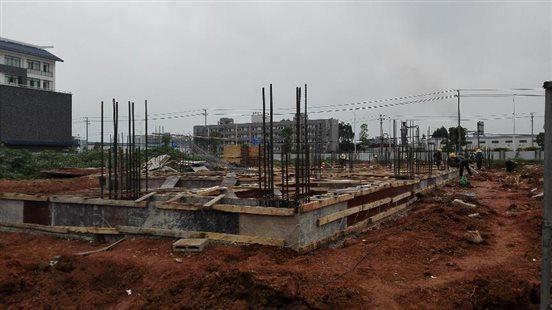

2017年4月底施工进度达到正负零。

图十  地梁施工

图十一  基础达正负零

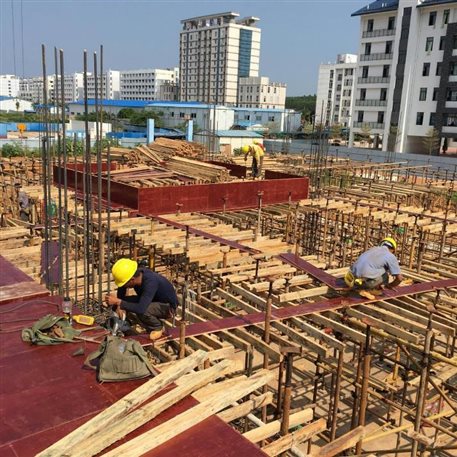

2017年5月1日起进行一层楼面模板安装施工。

IMG_20170502_163737

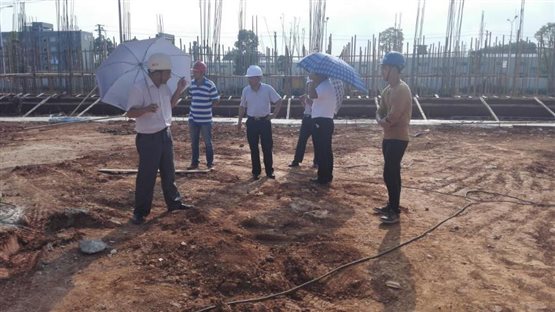

图十二  黄校长现场检查指导工作

mmexport1493801229880

图十三  工人正在安装模板

  2017年5月4日,区社监事会李杏主任视察明阳校区3#、4#实训楼及活动中心项目。

图十四  李主任(前排左三)亲临现场检查指导工作

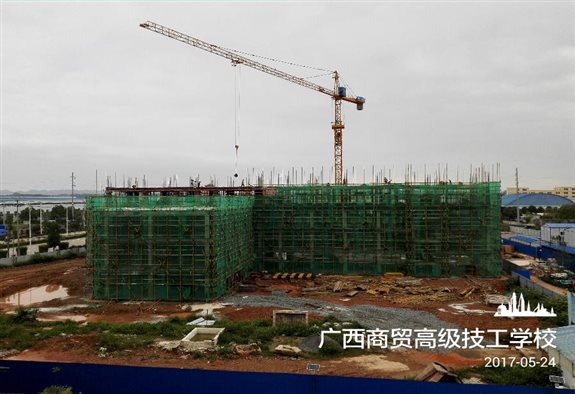

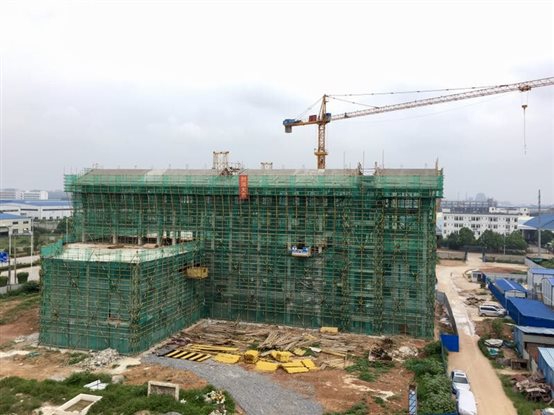

图十五  项目施工进度现状图

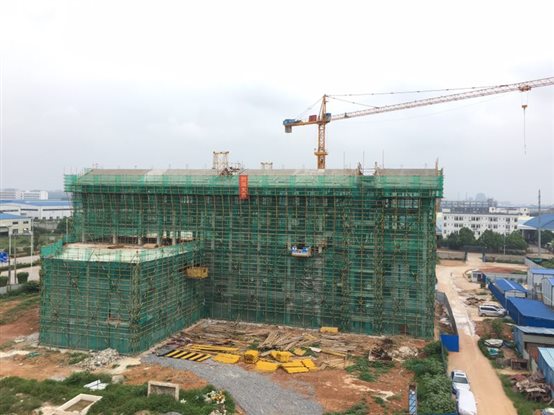

D:\Documents\Tencent Files\32291329\FileRecv\MobileFile\IMG_8394(20170620-094351).jpg

图十六 封顶施工进行中

IMG_20170618_174007

图十七   封顶施工进行中

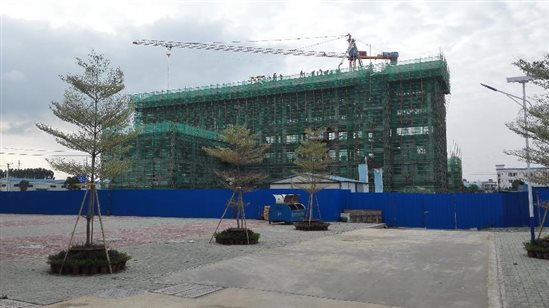

mmexport1497847600914

图十八   2017年6月19日,封顶大吉!

​ ​
